基本信息
西秦岭隧道于2008年10月16日开工;于2014年7月19日全线贯通;于2016年12月26日通车运营。

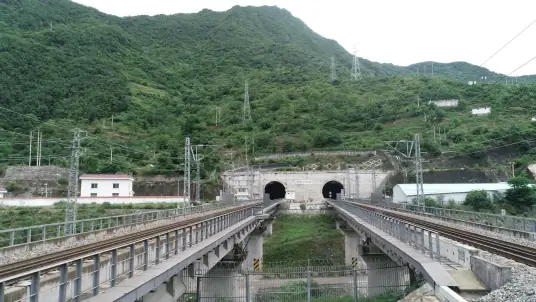

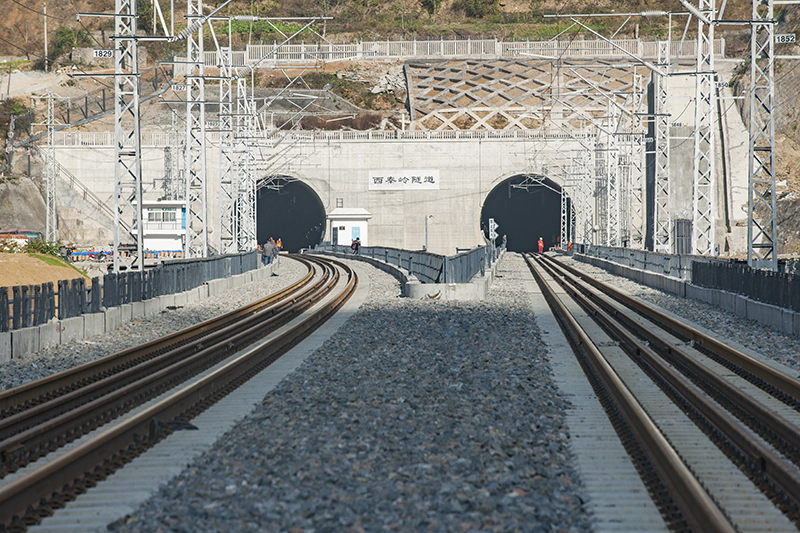

西秦岭隧道进口位于陇南市武都区透防乡潘家沟,出口位于陇南市武都区洛塘镇老盘底,全长28.236千米,设计为大断面铁路隧道,轨道规模为双线电气化客货共线快速铁路,设计速度200千米/时。
建设历程
2008年9月,西秦岭隧道完成施工招标。10月16日,西秦岭隧道开工建设。
2010年5月15日,西秦岭隧道全面开工建设。
2013年11月29日,西秦岭隧道左线贯通。
2014年7月19日,西秦岭隧道全线贯通。
2015年4月,西秦岭隧道左线进口无砟轨道整体道床开工铺设;9月2日,西秦岭隧道左线完成无砟轨道整体道床施工;9月6日,西秦岭隧道左线开始铺轨;9月12日,西秦岭隧道左线完成铺轨。
2016年12月6日,西秦岭隧道竣工通车。
区位环境
地理环境
地理位置
西秦岭隧道位于中国甘肃省陇南市武都区境内,隧道起于陇南市武都区透防乡潘家沟,终止于陇南市武都区洛塘镇老盘底。
地质地貌
西秦岭隧道走行于秦岭高中山区,地势总体趋势西高东低,山体陡峻,沟谷深切多呈“V”字形。隧道洞身通过主要地层进口段约8千米为石炭系下统泥盆系灰岩、砂质千枚岩,出口段约20千米为下元古界灰岩、变砂岩夹砂质千枚岩、变砂岩、砂质千枚岩,以及断层角砾岩和断层泥砾。工点范围内断层较为发育,其中F6为区域断层,f54、f55、f59为次级断层。隧道的正常涌水量为42566立方米/天,可能出现最大涌水量为129209立方米/天。
交通区位
西秦岭隧道进口位于中国甘肃省陇南市武都区透防乡潘家沟,出口位于武都区洛塘镇老盘底,是兰渝铁路的组成部分。
建筑设计
建筑结构
西秦岭隧道采用双块式无砟轨道,第一段长7680米,第二段长7480米。本隧道TBM步进长度分为两段:第一段为洞口钻爆预备洞段,长约2100米;第二段为罗家理斜井钻爆预备洞段,长约3000米。
隧道参数
截至2018年12月,西秦岭隧道高程为1000至2400米,最大埋深约1400米,全长28.236千米。设计为2座单线隧道,线间距为40米。隧道进口段11.6千米为13‰上坡,出口段16.6千米为3‰下坡,进口轨面高程为968.35 米,出口轨面高程为1064.631米。隧道设计行车速度为200千米/小时。
建设成果
技术难题
建设难题
西秦岭隧道建设中遇到的难题主要有:
西秦岭隧道所在地层古老,岩体破碎、节理密集,隧道最大埋深1400米,穿越4套地层、7种岩性、5条断裂带(累计宽度1.3千米)等不良地质段。隧道穿过和毗邻多处国家生态自然保护区,环境问题敏感,环保要求严格等。
技术创新
西秦岭隧道取得的主要技术创新有:
1.突出环境保护的山岭隧道设计施工新理念。确定的进口钻爆法+出口TBM总体设计方案安全、高效;仅设置3座斜井,较大幅度地改变了“长隧短打”的习惯作法,有效实现环保目标且提前合同工期。
2.创新TBM掘进不良地质体的系统方法。建立TBM掘进不良地质体的设备参数与分级标准,提升TBM掘进复杂地质特长隧道的适应性。创造地将TSP超前地质预报、PPS自动导向、钢支撑支护、超前预注浆、空腔回填等技术运用于TBM,成功通过多条不良地质。
3.成功实施多项技术革新,大幅提升工程效率和经济效益。应用的TBM掘进与衬砌同步施工技术及研发的相关配套设备,创造了敞开式TBM最大月掘进842m,同步衬砌最大月进度860m等国内外9项纪录,综合效果显著;研发多极级联、主副驱动快速出渣系统,实现了从TBM掘进面到渣场的连续快速出渣,较传统运输方式,高效环保;运用和改进分渣器、变频通风等新技术,达到节地、节水、节能等效果。
4.建立了完备的特长隧道通风及应急救援体系。研发自安全隧道供风、竖井均衡排烟的救援站通风排烟技术,形成特长隧道的救援站设计模式;构建以快速疏散、及时救援为目标的防灾救援技术体系,安全完备。
价值意义
作为兰渝铁路的控制性工程,西秦岭隧道贯通为兰渝铁路通车打下了坚实基础。(新华社 评)
